لتحسين البنية التحتية.. العتبة العباسية تواصل إنشاء المحطات الكهربائية

07-07-2023
محمد عرب
تواصل الملاكات الفنية والهندسية في العتبة العباسية المقدسة ومن خلال قسم المشاريع الهندسية، أعمالها في بناء محطة الكفيل الكهربائية الثانية، والتي تقع على محور (بغداد – كربلاء)، وبالقرب من مركز المدينة.
وتمتد المحطة على مساحة تبلغ 5500 متر مربع، وبهدف تحسين نظام التوزيع الكهربائي في المنطقة التي تجاورها.
وأكد أحد المشرفين على الموقع المهندس محمد جعفر السعدي، أن" نسبة الإنجاز في الأعمال المدنية بلغت حوالي 30%، في حين وصلت نسبة الإنجاز في الأعمال الكهربائية إلى حوالي 20%".

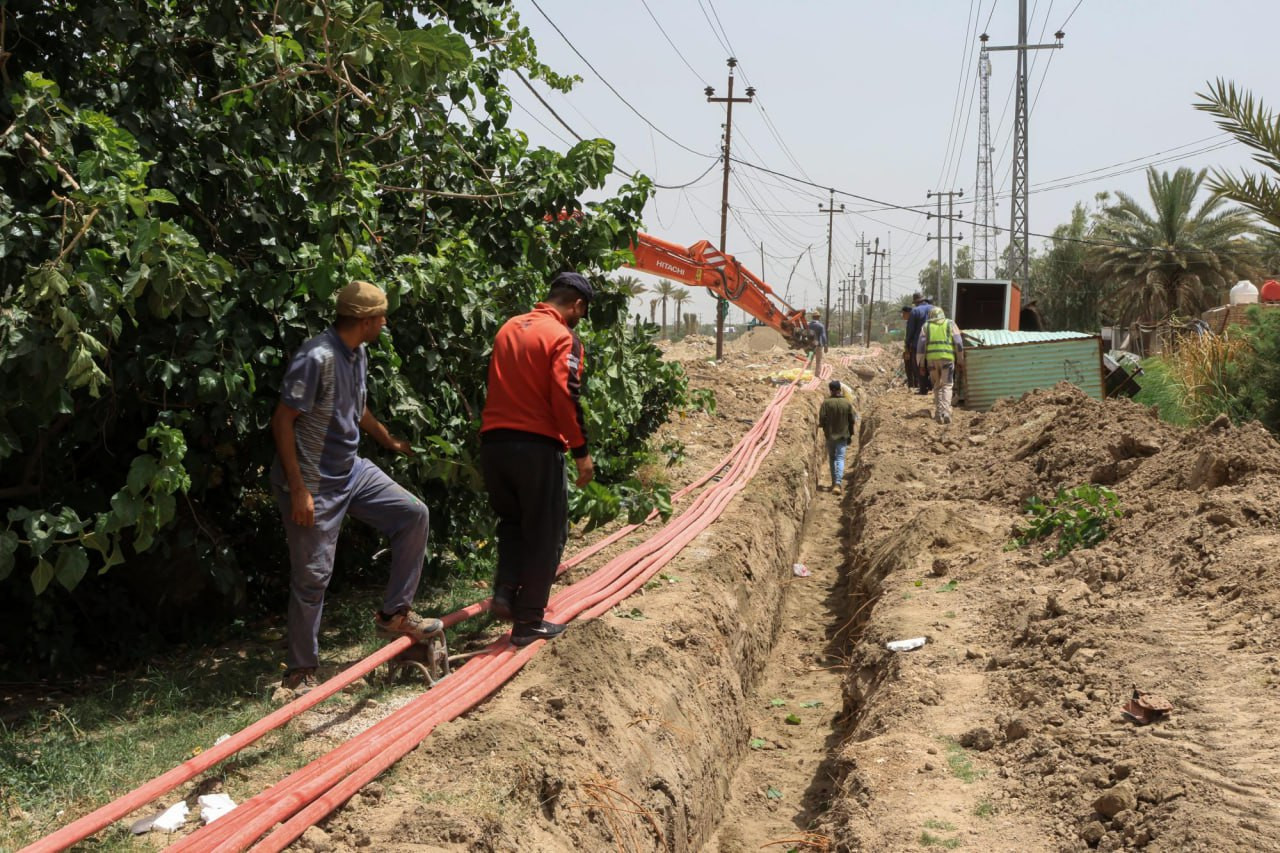

مبيناً "بدأت الأعمال في المشروع قبل 4 أشهر، وتسير بوتيرة مستمرة ومتصاعدة"، موضحاً أنه "تم مد القابلوات الكهربائية ذات الأحمال العالية على مسافة 4 كيلو متر، من إجمالي 18 كيلومترًا، وما زال العمل جاريًا بشكل مستمر لإكمال المهمة في أقرب وقت ممكن".
واشار السعدي إلى، انه "بعد الانتهاء من بناء المحطة، ستُجهز بمحولات كهربائية ذات سعة 33/11 كيلو فولت، وأن المخططات تتضمن وجود مركز تحكم يشغل مساحة 280 متراً مربعاً، ويضم غرف التحكم والاستعلامات، بالإضافة إلى قاعدة للمحولات ضمن المساحة العامة للمحطة".
وأضاف، ان "المشروع حصل على الموافقات الرسمية من وزارة الكهرباء ودائرة كهرباء كربلاء، وتم تنفيذه وفقًا للمواصفات المطلوبة والمتفق عليها".
وأكد المشرف على الموقع، "من المتوقع أن يعود استكمال المحطة بالفائدة لمركز المدينة القديمة ومحيطها".
وتجدر الاشارة الى: ان هذا المشروع خطوة هامة في تحسين البنية التحتية الكهربائية في المنطقة، ويأتي ضمن سلسلة المشاريع التي تقوم بها العتبة العباسية لتطوير البنية التحتية في المدينة وتلبية احتياجات السكان والزائرين.
